In de wereld van projectmanagement is de vaardigheid om processen effectief te koppelen cruciaal voor een vlotte gang van zaken. Als je MS Projectgebruikt, zijn er verschillende methoden om bij elkaar horende taken te verbinden. In deze handleiding leer je de verschillende mogelijkheden kennen om processen in MS Project te koppelen.
Belangrijkste bevindingen
- Je kunt processen in MS Project op vier verschillende manieren koppelen.
- De koppeling van processen verbetert het gebruik van middelen en de projectplanning.
- Begrip van de terminologie en structuur van MS Project is essentieel om de koppelingsfuncties effectief te gebruiken.
Stap-voor-stap handleiding
Het volgende gedeelte beschrijft de methoden die je ter beschikking staan om processen te koppelen, met een duidelijke focus op elke stap.

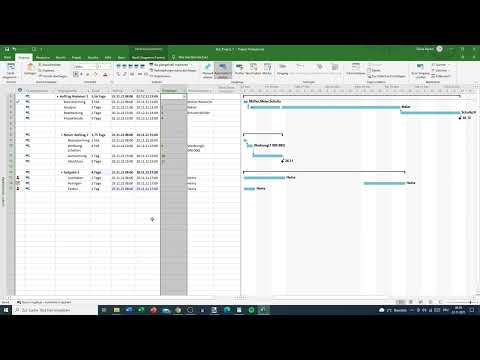

In het begin heb je waarschijnlijk al enkele taken aangemaakt. In dit voorbeeld heb je taak 3, die drie subtaken omvat: schilderen, schoonmaken en testen. Deze drie processen moeten in de juiste volgorde met elkaar verbonden worden om mogelijke overbelasting van de middelen te vermijden.

De eerste stap is om de betrokken processen te selecteren die je wilt koppelen. Houd daarvoor de Ctrl-toets ingedrukt en klik op elk van de drie processen: schilderen, schoonmaken en testen. Hiermee kun je ze meerdere tegelijk selecteren.
Daarna heb je verschillende opties om deze processen te koppelen. Een van de eenvoudigste methoden is door op de koppelingsknop in de werkbalk te klikken. Je vindt deze knop in de taakbalk. Een alternatieve manier is om de sneltoets Ctrl + F2 te gebruiken. Deze methode stelt je in staat om snel de processen te koppelen zonder de muis te gebruiken.

Je zult merken dat de startdatum van schoonmaken verschuift naar 29 november. Dit gebeurt omdat MS Project automatisch rekening houdt met werktijden en pauzedagen. Als er op 27 en 28 november geen werkdagen zijn, begint de schoonmakertaak de volgende maandag.

Als je de koppeling wilt opheffen, is dit ook eenvoudig. Zoek gewoon de koppelingsknop die je eerder hebt gebruikt en klik daarop. Je kunt ook een proces selecteren om de koppeling te verwijderen. Deze flexibiliteit stelt je in staat om je projectplanning te optimaliseren.
Als je in plaats daarvan met de kolom voor voorgangers wilt werken, ga je gewoon naar de desbetreffende kolom en voer je het bijbehorende voorgangsnummer in. Voor voorbeeld 17 komt direct na 16, dus voer 16 in de voorgangerskolom van taak 17 in. Als taak 16 na 15 moet komen, voer dan 15 in de voorgangerskolom van 16 in. Zo zie je snel hoe de taken met elkaar verbonden zijn.
Een derde mogelijkheid om de processen te koppelen is door met de muis direct in het Gantt-diagram te werken. Beweeg de cursor over een proces zodat een kruis verschijnt. Houd de linkermuisknop ingedrukt en sleep het kruis naar het proces dat je wilt koppelen. Laat de muisknop los om de verbinding te maken. Deze methode wordt vaak gebruikt, hoewel ze wat omslachtig kan zijn.
De laatste mogelijkheid is om met de rechtermuisknop op de taak te klikken die je wilt koppelen en de optie "Informatie" te selecteren. In het daaropvolgende venster kun je de voorgangerskolom gebruiken om ofwel de naam van het proces te selecteren of direct de voorganger-ID in te voeren. Door op "OK" te drukken, wordt de koppeling onmiddellijk geactiveerd.

Op deze manier kun je je processen op vier verschillende manieren koppelen en de projectstructuur nauwkeurig organiseren.
Samenvatting - Koppelingsopties in MS Project: Stap-voor-stap handleiding
De effectieve koppeling van processen in MS Project is een belangrijk aspect van projectmanagement. Met de beschreven methoden kun je ervoor zorgen dat je middelen optimaal worden benut en je projectplanning realistisch blijft.
FAQ
Hoe kan ik processen in MS Project koppelen?Je kunt processen selecteren en ofwel de koppelingsknop indrukken of Ctrl + F2 gebruiken.
Kan ik de koppeling van processen weer ongedaan maken?Ja, selecteer de gekoppelde taak en klik opnieuw op de koppelingsknop.
Hoe houd ik rekening met vrije dagen bij koppelingen?MS Project houdt automatisch rekening met vrije dagen wanneer je processen koppelt.
Is er een muisgebaseerde koppelingsmethode in MS Project?Ja, je kunt een kruis gebruiken om processen in het Gantt-diagram te koppelen.
Hoe voer ik voorgangers in de voorgangerskolom in?Voer eenvoudig de ID van de voorganger in de desbetreffende kolom in en bevestig met "OK".
